ベトナムの建設許可が工場立ち上げの「最後の関門」になる
ベトナムで自社工場を建設する日系製造業にとって、建設許可は投資・用地・環境の各手続きを経た先に待つ、操業開始前の最後の大きな関門です。ここでつまずくと、用地もライセンスも揃っているのに着工できない、あるいは完成しても使えないという事態になりかねません。建設は、建設法(Construction Law、2014年制定、2020年法62/2020/QH14で改正)を基礎に、投資法・土地法・環境保護法・消防法と連鎖して進みます。
本稿では、ベトナムの建設許可制度の全体像、工場建設の手続きの流れ、建設許可が免除されるケース、並行して必要な許認可、そして工場プロジェクトのスケジュール管理の勘所を整理します。
ベトナムの建設許可制度の全体像
建設許可(GPXD:Giấy phép xây dựng)は、建築物の建設・改築・修繕を行う前に取得する許可で、設計が法令・都市計画・建築基準に適合していることを当局が確認するものです。工場建設では、この建設許可の前後に、設計審査や消防・環境の手続きが連なり、これらを正しい順序で積み上げることが、着工と操業のスケジュールを決めます。
建設許可と上位の手続きの関係
建設許可は単独で完結せず、上流の手続きを前提とします。投資法に基づくIRC(投資登録証明書)、土地法に基づく土地使用権(用地の確保)、都市計画に基づく詳細計画(1/500計画)、そして環境保護法に基づく環境手続きが整っていることが、建設許可審査の前提になります。どれか一つが遅れると、建設許可も後ろ倒しになります。

工場建設の手続きの流れ

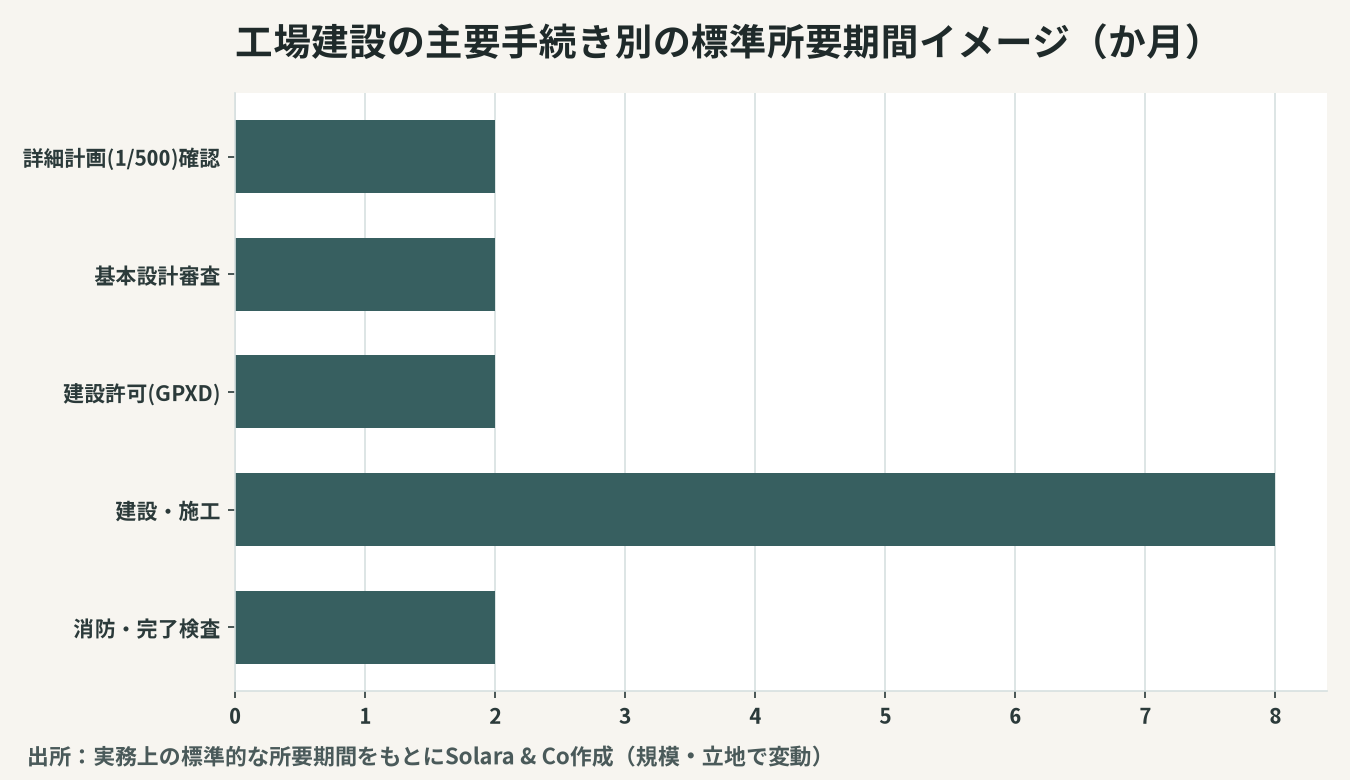

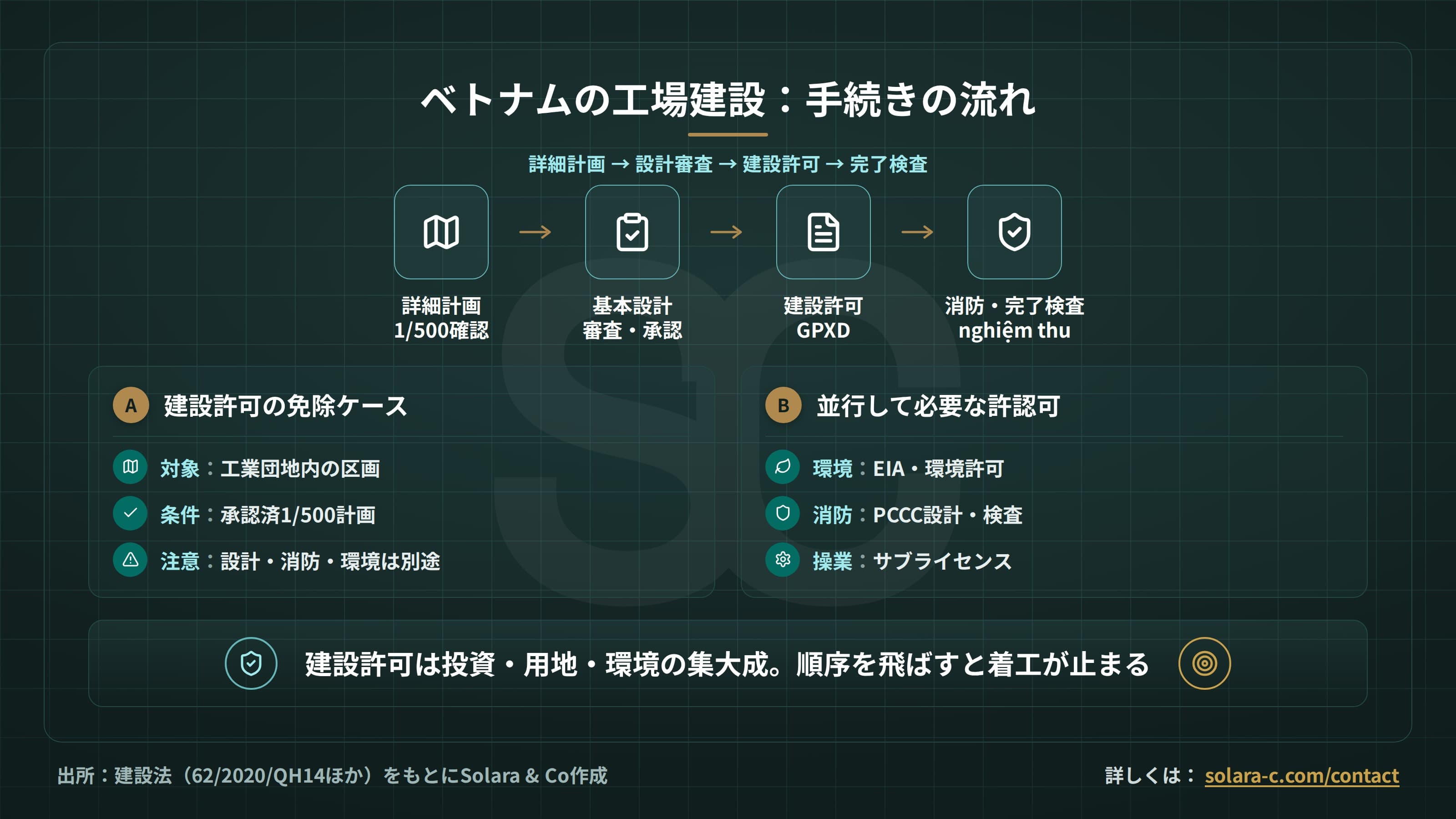

工場プロジェクトの建設関連手続きは、概ね次の順序で進みます。
詳細計画(1/500計画)の確認
工場を建てる用地が、承認済みの詳細計画(縮尺1/500の建設計画)でカバーされているかを確認します。工業団地内の区画は、団地全体の1/500計画が既に承認済みであることが多く、これが後述の建設許可免除につながる場合があります。一方、団地外の用地では、詳細計画の整備自体に時間を要することがあります。
基本設計の審査
一定規模・等級の工場では、着工前に基本設計(建設設計)の審査・承認が必要です。建物の構造安全性、消防、環境、関連法規への適合が確認されます。設計審査は、後続の建設許可と密接に関わるため、設計事務所・施工者と早期に連携して進めることが重要です。
建設許可(GPXD)の取得
設計審査を経て、建設許可を取得します。許可申請には、用地の権利証憑、承認済み設計、関連する事前手続きの証憑が必要です。許可なしの着工は違法建築となり、是正・取壊しや罰則のリスクがあるため、許可取得前に着工しないことが鉄則です。
着工・施工・監理
建設許可取得後、当局への着工通知を行って施工に入ります。施工中は、建設監理(supervision)を通じて、承認された設計どおりに施工されているかを管理します。設計と異なる施工は、後の完了検査で是正を求められ、操業開始を遅らせます。
消防検査と完了検査(nghiệm thu)
工場は、消防・防火(PCCC)に関する設計承認と、完成後の消防検査の合格が求められます。あわせて、建設完了後には完了検査(nghiệm thu)を受け、建物が承認設計どおりに完成したことの確認を得てはじめて、適法に使用・操業できます。環境手続き(環境許可)と並行して、これらの検査をクリアすることが操業開始の条件です。環境側の流れは、ベトナムの環境規制(EIA)と工場操業リスクで詳述しています。
建設許可が免除されるケース
すべての工場建設に個別の建設許可が必要なわけではありません。
工業団地内・承認済み詳細計画の区画

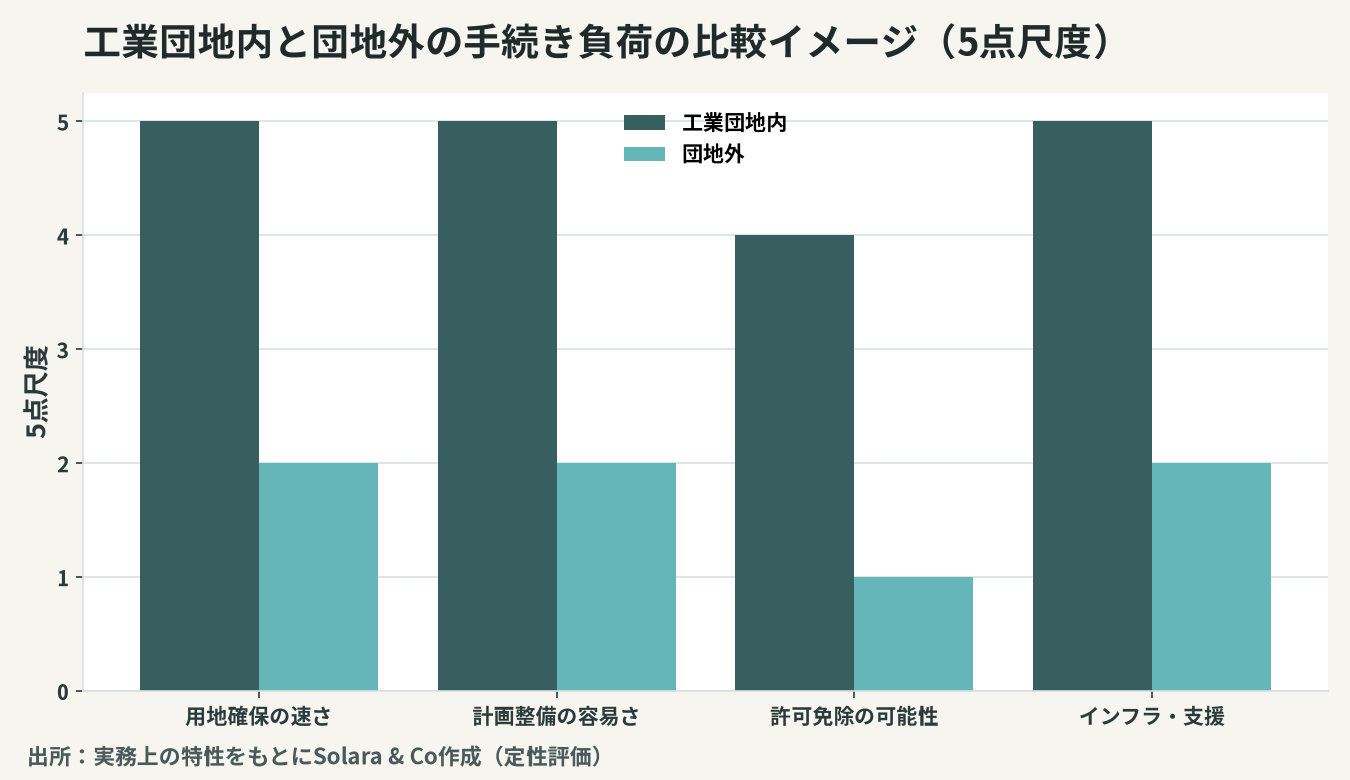

承認済みの1/500詳細計画があり、その計画に建築の条件(建ぺい率・高さ・用途等)が確定している工業団地内の区画では、個別の建設許可が免除される場合があります。これは、団地全体の計画段階で建築条件が確定済みとみなされるためです。免除に該当しても、設計審査・消防・環境などの手続き自体は別途必要なため、「許可不要=手続き不要」ではない点に注意が必要です。立地が工業団地か否かは、用地確保と一体で検討すべきで、ベトナム土地法2024の用地戦略とも関わります。
免除の判断は事前確認が必須
免除の該当性は、用地の計画状況・工場の規模・等級により個別に判断されます。「免除されるはず」という思い込みで進めると、後で許可が必要と判明し、着工が止まるリスクがあります。プロジェクトの初期段階で、所管当局や工業団地の運営会社に免除の該当性を確認しておくことが重要です。
並行して必要な許認可
工場建設では、建設許可だけでなく、複数の許認可を並行して進める必要があります。これらは相互に前提条件となり、順序を誤ると全体が止まります。
環境・消防・労働安全
環境手続き(EIA・環境許可)は着工・操業の前提であり、建設スケジュールと連動させます。消防・防火(PCCC)は設計承認と完成検査の両方で関門となります。さらに、操業段階では労働安全衛生の体制整備も必要で、これはベトナムの労働法の遵守と一体で設計します。
サブライセンスと操業準備
製造する製品によっては、業種固有のサブライセンス(食品・化学・医療機器等)が操業前に必要です。建設の完了検査と、これらの操業ライセンスのタイミングを合わせて、竣工と同時に操業を開始できるよう逆算して計画することが、立ち上げの遅延を防ぎます。
スケジュール管理と関係者の役割
工場建設の成否は、許認可の知識以上に、複数の手続きと関係者を束ねるプロジェクトマネジメントの質に左右されます。
一枚の工程表でクリティカルパスを管理
工場プロジェクトでは、投資・用地・詳細計画・設計審査・建設許可・建設・消防・環境・サブライセンスといった手続きが、相互に前提条件となりながら並行して進みます。これらを部門ごとにバラバラに管理すると、ある手続きの遅れが連鎖し、全体が後ろ倒しになります。すべての許認可と工程を一枚のガントチャートに落とし込み、どれがクリティカルパス(全体の完了時期を決める律速工程)かを可視化して、先行着手すべき手続きから動かすことが、立ち上げ遅延を防ぐ要諦です。とくに環境手続きと設計審査は前段で時間を要するため、早期着手が効きます。
設計事務所・施工者・当局との連携
建設の品質と適法性は、設計事務所(コンサルタント)、施工者(ゼネコン)、そして当局との連携で決まります。ベトナムでは、設計・施工に関わる事業者の資格・等級が定められており、案件の規模・等級に見合った有資格者を起用する必要があります。日本流の仕様をそのまま持ち込むと、ベトナムの基準・慣行と齟齬が生じることもあるため、現地の設計・施工実務に通じたパートナーを選び、当局との事前協議を丁寧に行うことが、手戻りを減らします。発注者(施主)としても、各マイルストーンで承認設計どおりに進んでいるかを建設監理を通じて確認する体制を持つことが重要です。
設計変更とコスト超過への備え
工場建設では、当初設計からの変更が避けられない場面が生じます。地盤条件の想定外、生産設備の仕様変更、当局からの是正要求などです。設計変更が承認済みの基本設計や建設許可の前提を覆す規模になると、再審査・許可の取り直しが必要となり、工期とコストに跳ね返ります。契約段階で、変更管理の手続き(誰がどう承認し、コスト・工期にどう反映するか)を施工者との間で定めておくこと、そして予備費を見込んでおくことが、プロジェクトの安定運営につながります。竣工の遅れは操業開始の遅れと売上機会の逸失に直結するため、スケジュールのバッファ設計も含めて、保守的に計画することが賢明です。
工場建設の主要手続き:比較表
工場建設に関わる主要な手続きを、目的・タイミング・遅延時の影響の観点で整理すると次のとおりです。

手続き | 目的 | タイミング | 遅延時の影響 |
|---|---|---|---|
詳細計画(1/500)確認 | 用地の建築条件確定 | 計画初期 | 着工準備が進まない |
基本設計審査 | 設計の適合確認 | 着工前 | 建設許可が滞る |
建設許可(GPXD) | 着工の適法化 | 着工前 | 着工不可・違法建築化 |
消防(PCCC) | 防火安全の確保 | 設計・完成時 | 完了検査に合格できない |
完了検査(nghiệm thu) | 適法な使用開始 | 竣工後 | 操業を開始できない |
日系企業が押さえるべき実務ポイント
第一に、建設許可は「上流手続きの集大成」です。投資(IRC)・用地(土地使用権)・計画(1/500)・環境が整って初めて審査に進めるため、建設だけを切り離して急いでも前に進みません。第二に、工業団地内の区画では建設許可が免除される場合がありますが、「免除=手続き全廃」ではなく、設計審査・消防・環境は別途必要です。免除の該当性は必ず事前確認しましょう。第三に、消防(PCCC)と完了検査(nghiệm thu)は、完成した工場を「使える」状態にする最後の関門であり、ここの合格なしに操業はできません。第四に、建設・環境・消防・サブライセンスを一枚の工程表で管理し、竣工と操業開始のタイミングを逆算して設計することが、立ち上げ遅延を防ぐ最善策です。
ベトナムの建設許可と工場建設は、投資・用地・環境の各手続きが結実する、操業開始前の最後の関門です。許認可のクリティカルパスを見誤ると、せっかくの投資が竣工後も動き出せないという事態を招きます。Solara & Coは、詳細計画・設計審査・建設許可の取得から、消防・環境・サブライセンスの並行管理、竣工と操業開始の逆算スケジューリングまでを、日越双方の実務に通じたチームで支援します。御社の工場が、計画どおりに竣工し、遅滞なく操業を開始できる立ち上げ計画を、初期段階からご提案します。
